建設業の原価管理——実行予算の作り方と、エクセルで続ける限界

工事が終わってから「思ったより残らなかった」と気づく。建設会社・工務店でよく起きるこの状態は、原価管理そのものが無いというより、原価を比べる相手(実行予算)が決まっていないか、決めたあとに更新されていないことが原因です。

原価管理とは、平たく言えば「工事ごとに、決めた予算と実際にかかった金額を並べて、ズレが出たら手を打つこと」です。この記事では、その出発点になる実行予算の作り方を4ステップで整理し、原価が合わなくなる典型的な4つの原因、建設業法で求められる帳簿の扱い、そしてエクセルで続けたときに必ずぶつかる限界と、その先の線引きまでをまとめます。今お使いのエクセルや会計ソフトを入れ替える前提の話はしません。

目次

原価管理の出発点は「実行予算」

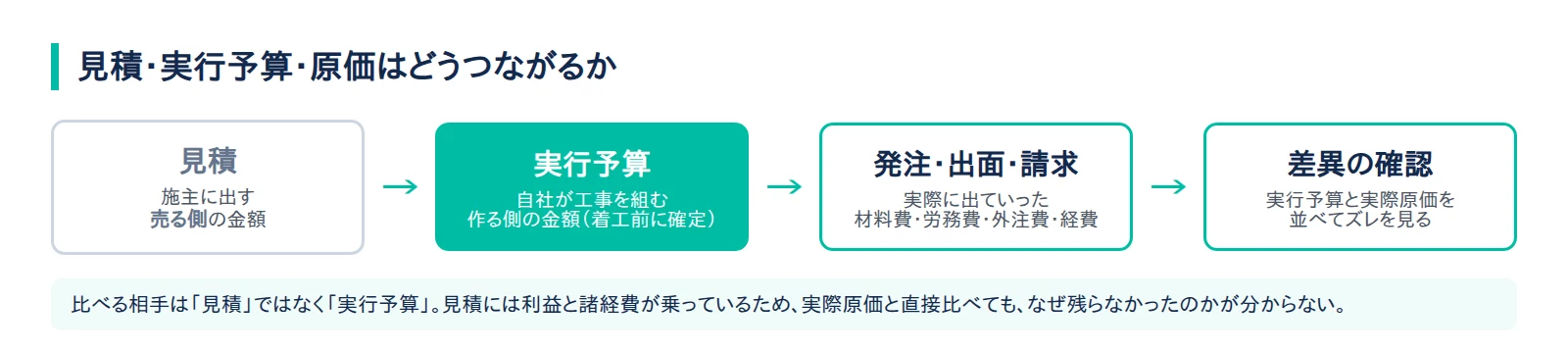

見積から実行予算、発注と出面、原価集計、差異の確認へとつながる流れの図解。見積は売る側の金額、実行予算は作る側の金額であることを示す

まず、似ているようで役割が違う4つの数字を分けます。ここが混ざっていると、何と何を比べているのか分からなくなります。

数字誰のための金額か決まるタイミング
見積施主に提示する売る側の金額受注前
実行予算自社が工事を作る側として組む金額受注後・着工前
実際原価実際に出ていった材料費・労務費・外注費・経費工事期間中〜完了後
出来高その時点で完成している分の金額月末など締めのタイミング

原価管理でいちばん大事なのは、見積と実際原価を直接比べないことです。見積には利益と諸経費が乗っていますから、そのまま比べても「なぜ残らなかったのか」は分かりません。見積から利益を抜き、自社の作り方に組み替えたものが実行予算で、比較の相手はこちらです。

実行予算を作らずに走ると、次のような状態になります。

  • 発注のたびに「この金額で大丈夫か」を勘で判断している
  • 赤字に気づくのが工事完了後、ひどいときは請求書が出そろう翌月以降になる
  • 現場ごとの粗利が読めないので、次の見積の単価に反映できない

逆に言えば、実行予算があるだけで、工事の途中で手を打てるようになります。原価管理の目的は、記録を残すことではなく、まだ間に合う段階でズレを見つけることです。

実行予算の作り方——4つのステップ

ステップ1:見積を工種で割り直す

「内装工事一式」で出した見積は、そのままでは実行予算になりません。解体・下地・電気・設備・仕上げ・建具・清掃・養生のように、発注の単位で割るのが基本です。誰にいくらで頼むかが決まる単位まで分けておくと、あとで発注金額をそのまま突き合わせられます。

見積の段階から工種で割っておけば、この作業はほぼ不要になります。見積書の項目の立て方については、リフォーム見積書の作り方で詳しく整理しています。

ステップ2:材料費・労務費・外注費・経費に組み替える

工種で割ったら、次は費目です。建設業の原価は一般に、材料費・労務費・外注費・経費の4つに分けます。自社の職人が入る工事なら労務費、協力業者に任せるなら外注費、というように、実際の頼み方に合わせて振り分けます。

ここで決めた費目の名前は、会計ソフト側の科目名とそろえておくことが重要です。現場は「大工手間」、経理は「外注費」と呼んでいる、という状態のままだと、月次で数字を合わせるたびに読み替えが発生します。呼び名を1つに決めるだけで、この手間は消えます。

ステップ3:予備費を明示的に置く

リフォームや改修では、壁を開けてから分かる不具合が必ず出ます。これを見込まずに実行予算を組むと、追加工事のたびに予算が壊れます。工事金額の数%を予備費として明示的に1行置くと、想定外が起きたときに「どこから出すか」で悩まなくなります。

大事なのは、予備費を各工種の単価にこっそり乗せないことです。乗せてしまうと、どの工種が実際に足りなかったのかが分からなくなります。

ステップ4:承認して固定し、変更は履歴を残す

実行予算は、着工前に責任者が確認して確定させるものです。確定後に触るのは、追加・変更工事が発生したときだけ。そのときも上書きせず、「いつ・なぜ・いくら増えたか」を残します。

ここが崩れると、原価管理は成立しません。工事完了後に「そもそも予算はいくらだったのか」が誰にも言えない状態になるからです。ファイル名に日付を入れて版を分ける、変更行を追記する、といった単純な運用でも十分機能します。

原価が合わなくなる4つの原因

現場と事務所で別々の数字を見ていて、月末に金額が合わずに突き合わせているイラスト

実行予算を作っている会社でも、原価が合わなくなることはよくあります。原因はだいたい次の4つに絞られます。

1. 発注した金額が、実行予算に戻ってきていない

いちばん多いのがこれです。実行予算では50万円で見ていた工種を、実際には58万円で発注した。発注書は出したが、実行予算の表は50万円のまま。この差は、請求書が届くまで誰も気づきません。

対策はシンプルで、発注した時点で予算表の「発注済」欄を埋めることです。予算・発注・請求の3つの金額を1行に並べておけば、発注した瞬間に赤字の芽が見えます。

2. 追加・変更工事が原価にだけ入っている

施主から追加を頼まれて、材料と手間は増えたのに、売上側の金額が確定していない。この状態で月末を迎えると、原価だけが膨らんで見えます。追加工事は金額の合意と同時に、実行予算と受注金額の両方を更新するのが原則です。

そのためにも、追加工事の依頼と合意はその場で記録に残しておく必要があります。

3. 労務費が出面から集計できていない

自社の職人が動いた分の労務費は、出面(でづら)の集計から出します。ところが出面は、現場ごとにノート・ホワイトボード・チャット・写真とバラバラなことが多く、月末に事務方が全部を打ち直しているケースが目立ちます。

打ち直しが発生する限り、労務費は月末にならないと分からない数字のままです。日々の出面がその日のうちに現場別に集計される形にしておくと、労務費が予算を超えそうな段階で気づけます。

4. 締めが遅く、気づくのが翌月になる

協力業者の請求書が翌月10日に届き、それを入力して集計するのが月末。この流れだと、原価が見えるのは工事から1〜2か月後です。工期が2か月の工事なら、分かったときには終わっています。

請求書を待たずに、発注書の金額を暫定原価として使う運用にすると、この遅れはかなり縮みます。確定は請求書で行い、途中は発注ベースで見る。この二段構えが現実的です。

建設業法で求められる帳簿と、保存期間

原価まわりの記録は、社内管理のためだけのものではありません。建設業法第40条の3は、建設業者に対し、営業所ごとに帳簿を備え、国土交通省令で定める事項を記載して保存することを義務づけています。

建設業法施行規則第26条が定める記載事項には、請け負った工事の名称・工事現場の所在地・契約年月日・注文者の情報のほか、下請契約について次のような項目が含まれます(2026年8月時点の現行規定)。

  • 下請負人に請け負わせた建設工事の名称および工事現場の所在地
  • 下請契約を締結した年月日、下請負人の商号・名称・住所・許可番号
  • 特定建設業者が注文者となる下請契約の場合、支払った下請代金の額・支払った年月日・支払手段
  • 手形で支払ったときは、その手形の金額・交付日・満期
  • 下請代金の一部を支払ったときは、その後の残額

保存期間は建設業法施行規則第28条に定めがあり、帳簿と添付書類は工事目的物の引渡しから5年間(発注者と締結した住宅を新築する工事に係るものは10年間)、営業に関する図書は10年間です。

注目したいのは、これらが電磁的記録での保存を認めている点です(規則第26条第6項ほか)。紙のファイルに綴じ込む必要はなく、必要に応じて画面や紙面に明確に表示できる形であれば構いません。つまり、原価管理のために作っている発注・支払の記録を整えることは、そのまま帳簿の要件を満たす方向に働きます。管理のための記録と、法令のための記録を二重に作る必要はない、ということです。

自社のどこに時間がかかっているか整理したい方は、ReFastの無料DX診断をご利用ください。短く質問だけしたい場合は公式LINEからでもお受けします。

エクセルで続ける限界と、仕組み側で消える手間

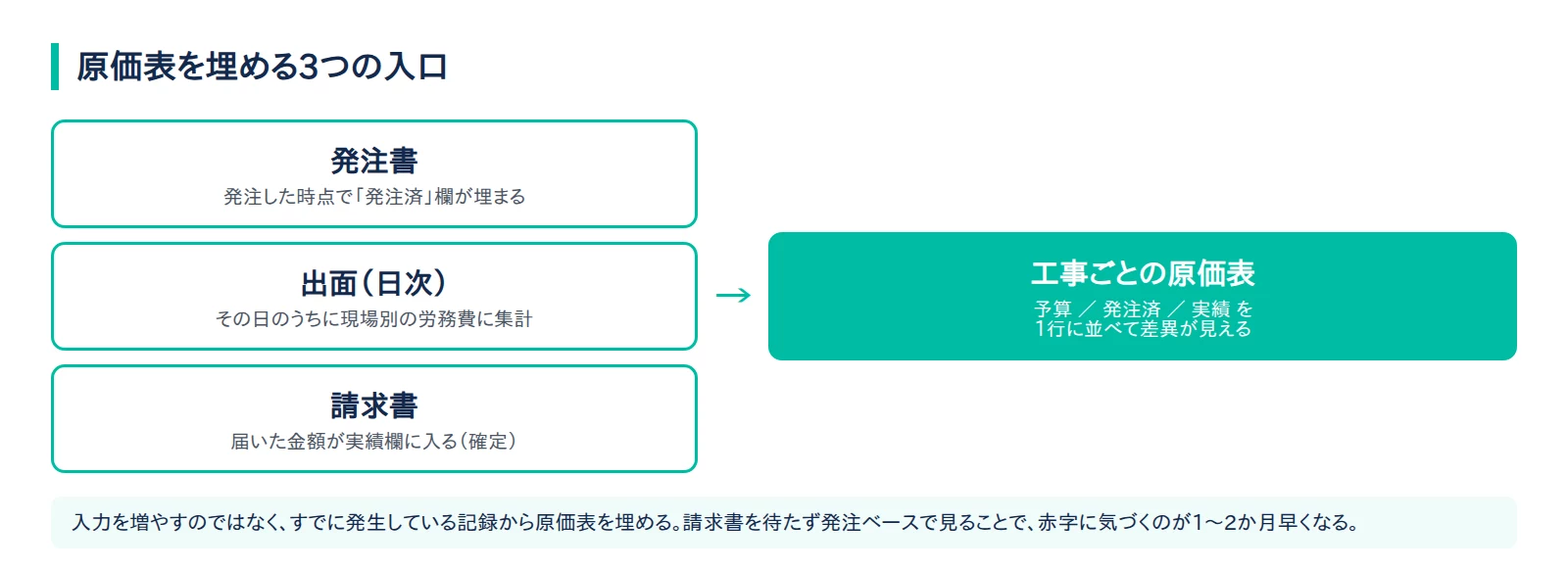

原価表が更新される3つの入口(発注書・出面・請求書)と、そこから予算・発注・実績の差異が自動で見える形になる流れの図解

手作業のままだと何が残るか

エクセルでの原価管理は、様式を自由に作れて、費用もかからない優れた方法です。実際、工事件数が月に数件で、担当者が1〜2名なら、エクセルで十分に回ります。

ただし、手作業の工夫で削れるのは「探す時間」までです。単価表を1か所にまとめる、ファイル名の付け方を決める、工事番号を統一する。ここまでは運用の改善で到達できます。

一方で、次の3つはエクセルの工夫では消えません。

  • 転記:発注書の金額を原価表に、原価表の数字を月次資料に、それぞれ人が写している
  • 同時更新:現場と事務所が別々のファイルを持ち、月末にどちらが正かを突き合わせている
  • 鮮度:出面と請求書が集まるまで数字が確定せず、判断が1か月遅れる

工事件数が増えるほど、この3つの負担は件数に比例して増えます。ファイルが重くなって開くのに時間がかかる、担当者しか触れないファイルができる、といった症状が出はじめたら、運用の工夫では戻せない段階に来ています。

仕組み側で消える手間の具体像

仕組みで解決するときの考え方は、入力を増やさず、すでに発生している記録から原価表を埋めることです。

  • 発注書と原価表をつなぐ:発注書を作った時点で、予算表の「発注済」欄が自動で埋まる。二重入力が消え、赤字の芽が発注の瞬間に見える
  • 出面を日次で現場別に集計する:現場からの報告がそのまま労務費の集計に入る形にすれば、月末の打ち直しがなくなる
  • 請求書の金額を実績欄に流し込む:確定原価の入力を、届いた請求書からの転記ではなく、突き合わせの確認作業に変える
  • 原価の費目名と会計科目をそろえる:月次で経理が読み替えている作業がなくなる

いずれも、現場の動作を変えずに、その後ろの手作業だけを減らす形です。現場に新しい入力画面を1つ増やすやり方は、覚える手間が先に来るため定着しません。

AIに向く範囲と、人が持つ判断

原価管理でAIが得意なのは、バラバラな形式で届く情報を、決まった項目に整理する作業です。PDFの請求書や写真で送られてきた出面表から、金額・日付・現場名・業者名を拾って一覧の下書きを作る。過去の似た工事を探して単価の目安を出す。このあたりは実務に耐える精度になっています。

ただし、全自動にはしないほうが安全です。読み取った結果を人が画面上で確認し、違うところだけ直す。「打つ」を「確認する」に変えるだけで時間は大きく減りますし、桁の間違いのような致命的なミスも見つけやすくなります。

そして、この単価で発注してよいか、この現場は手間がかかりそうか、赤字が見えたときに追加を交渉するか工程を組み替えるか——こうした判断は人が持つ領域です。「AIが原価を管理してくれる」わけではなく、人が判断する材料を早く揃えるのがAIの役割です。

既製ソフトで足りる線と、開発が必要な線

自社の状況向いている選択
工事件数が月数件、担当が1〜2名エクセルの作り替え(予算・発注・実績を1行に並べる)
件数が増え、原価の持ち方が一般的既製の建設業向け原価管理ソフトの導入
独自の費目・歩掛がある/既存の会計・販売管理・施工管理アプリとつなぎたい自社に合わせた仕組みの開発、または既製ソフト間の連携

この線引きを、売る側の都合で決めないことが大事です。特定ソフトの販売代理店に相談すれば、答えはそのソフトになります。まず自社の工事件数と費目の持ち方を棚卸しして、既製品で足りるならそれを選ぶ。足りないところ、つまり既存の道具どうしがつながっていない部分だけを作る。この順番がいちばん安く済みます。

なお、こうした省力化のためのIT投資には、国の補助制度(デジタル化・AI導入補助金。2026年から旧「IT導入補助金」の名称が変わりました)などが使える場合があります。申請枠・補助率・公募期間は年度ごとに変わりますので、最新の情報は必ず公式サイトでご確認ください。

まとめ

  • 原価管理の出発点は実行予算。見積(売る側の金額)と実際原価を直接比べても、なぜ残らなかったのかは分からない
  • 実行予算は「①工種で割る ②材料費・労務費・外注費・経費に組み替える ③予備費を明示する ④確定して変更履歴を残す」の4ステップで作る
  • 原価が合わなくなる原因は、発注金額が予算表に戻っていない/追加工事が片側だけ/出面が集計できていない/締めが遅いの4つがほとんど
  • 建設業法第40条の3の帳簿は、引渡しから5年(新築住宅は10年)の保存が必要で、電磁的記録でよい。管理用の記録と法令用の記録を二重に作る必要はない
  • エクセルの工夫で削れるのは探す時間まで。転記・同時更新・鮮度の3つは仕組み側でしか消えない。既製ソフトで足りる線と作るべき線は、自社の件数と費目の持ち方で決める

ReFastでは、こうした原価管理まわりの手作業を、今お使いのエクセルや会計ソフト、施工管理アプリはそのままに、その外側に残っている転記・打ち直し・突き合わせだけを軽くする形でご支援しています。特定ソフトの販売代理店ではないため、既製ソフトで足りるならその選定を、足りなければ御社の費目に合わせた仕組みの開発を、中立の立場でご提案します。詳しくは内装・リフォーム/建設・工務店向けDX支援のページをご覧ください。まずは無料DX診断で、見積・原価・現場写真・請求のどこに一番時間がかかっているかを整理し、効果の大きい順にご提案するレポートをお渡ししています。お申し込みは1分。導入を決めていなくても、お気軽にご相談ください。

「まずは短く聞いてみたい」という段階であれば、ReFast公式LINEからもご相談いただけます。友だち追加後、そのままメッセージを送っていただければ返信します。
